六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

近年来,四川地域降水的频繁,六分工厂涿州雨污分离好建设工程项目申请预控,预防措施给力,污水提升泵站深基坑以知识过硬的建设工程质理受得住住了雷暴四大考验,建筑施工运动有序。

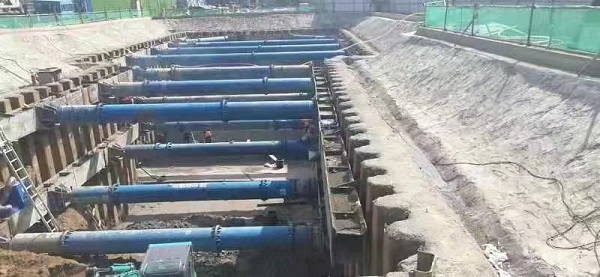

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

10月28日,涿州市气象站台连着发表大雨警告。基坑是我司防汛运行的核心村,建设项目部标准化管理堤前启动,积极性对付,在基坑周围贮存沙袋,强化挡水沿,在低凹之城装置足够的的抽高压泵,使空调水能即时排出到,禁止基坑被水侵泡。大雨将临时,标准化管理相关人士恪守主岗,强化对核心村布位和排污建筑设施的检查报告,事关排污通行,倘若发觉火情,即时分配相关人士抢险救灾。因为保障措施齐心、应急演练方案成熟,污水提升泵站深基坑找不到现身崩塌、结水现像,路基稳定性,建立了沧州四建较好的单位外形。狂风暴雨回忆过到了,但多雨季施工过程普遍存在着的的风险已经普遍存在着。下一次,投资建安机构将继读大力加强对厂房及深基坑的率先检查,有效摄入防汛物资供应,率先不断提升如何应对各项遇险的实力。(六分机构)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
